ٹریکنگ کی عادت بنانے کے لیے ایک سادہ سا اصول ہے: آرڈر معلوم کرنے کا سب سے برا وقت وہ دن ہے جب فیکٹری نے اصل میں اسے ختم کرنے کا وعدہ کیا تھا۔ تب تک فریٹ بک ہو جاتی ہے، صارفین کو بتا دیا جاتا ہے، اور اسٹاک پلان پہلے ہی اس تاریخ پر بنائے جاتے ہیں جو اب موجود نہیں ہے۔
ٹریکنگ مزید پیغامات بھیجنے کے بارے میں نہیں ہے۔ یہ پہلے سے اتفاق کرنے کے بارے میں ہے کہ کن چیک پوائنٹس کی تصدیق کی جائے گی، تاکہ ہفتے دو پر ایک پرچی ہفتے چھ کی بجائے ہفتے دو پر آ جائے۔ ایک فیکٹری حقیقی طور پر شیڈول کے مطابق اسے آسان سمجھتی ہے۔ ایک جو مخصوص سنگ میل کی تصدیق کے خلاف مزاحمت کرتا ہے وہ کسی بھی تاخیر کے ظاہر ہونے سے پہلے آپ کو کچھ بتا رہا ہے۔
یہ پوچھنے کے بجائے کہ سامان کب بھیجے گا، ہر مرحلے پر پیشرفت کی پیروی کریں۔ واٹر پروف بیگ آرڈر پر معنی خیز چوکیاں ہیں:

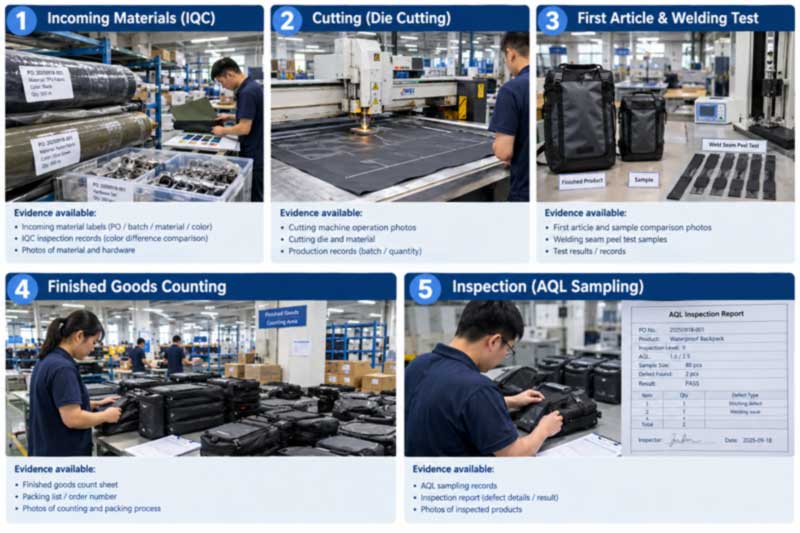

| سنگ میل | جس کی تصدیق کرتا ہے۔ | طلب کرنے کا ثبوت |
|---|---|---|
| سامان پہنچا اور معائنہ کیا۔ | فیبرک، زپر، گھر میں ہارڈ ویئر اور پاسنگ آئی کیو سی | آرڈر کے حوالے کے ساتھ رولز اور ہارڈ ویئر کی تصاویر؛ منظور شدہ معیار کے خلاف سایہ کی تصدیق |
| کٹائی شروع ہو گئی۔ | منظور شدہ پیٹرن پر پینل کاٹے جا رہے ہیں۔ | لائن فوٹو؛ اس بات کی تصدیق کہ پیٹرن ورژن منظور شدہ نمونے سے میل کھاتا ہے۔ |
| پہلا مضمون منظور کر لیا گیا۔ | پہلی پیداوار یونٹ سونے کے نمونے سے میل کھاتا ہے۔ | تصاویر یا بھیجے گئے پہلے آرٹیکل یونٹ؛ رن شروع سے ویلڈ کے چھلکے ٹیسٹ کا نتیجہ |
| پیداوار مکمل | پیکنگ سے پہلے مقدار ختم ہو گئی۔ | تصدیق اور ان لائن QC ریکارڈز کو شمار کریں۔ |
| معائنہ گزر گیا۔ | متفقہ AQL اور ٹیسٹ کے خلاف تصدیق شدہ سامان | معائنہ رپورٹ - بیلنس کی ادائیگی سے منسلک دستاویز |
درمیانی پیداوار کے بجائے آرڈر کی تصدیق پر ان کے نام رکھنے کی اہمیت یہ ہے کہ ہر ایک کے ساتھ ایک تاریخ منسلک ہے۔ ایک یاد شدہ سنگ میل پھر شیڈول میں خاموشی سے جذب ہونے کے بجائے فوری طور پر نظر آتا ہے۔
یہ واحد سب سے مفید عادت ہے جسے خریدار اپنا سکتا ہے، اور اس کی کوئی قیمت نہیں ہے۔ موازنہ کریں:
اسی خاصیت کے ساتھ دیگر سوالات: کتنے یونٹ کاٹے گئے، کتنے ویلڈ کیے گئے، کتنے اسمبل کیے گئے، پہلا مضمون کس تاریخ کو تیار ہو گا، کس تاریخ کے لیے معائنہ بک کیا گیا ہے۔ مبہم سوالات کے مبہم جوابات ملتے ہیں۔ مخصوص سوالات مسائل کو جلد از جلد حل کرنے کے لیے بے نقاب کرتے ہیں۔
دیکھنے کے قابل ایک متعلقہ سگنل: اپ ڈیٹس جو وقت کے ساتھ ساتھ کم مخصوص ہو جاتی ہیں۔ ایک سپلائر جو یونٹ کی گنتی دے رہا تھا اور اب کہتا ہے کہ "سب کچھ ٹریک پر ہے" کو عام طور پر ایک مسئلہ درپیش ہوتا ہے جو وہ آپ کو بتانے سے پہلے ٹھیک کرنے کی کوشش کر رہا ہے۔ زبان میں یہ تبدیلی اکثر دستیاب ابتدائی وارننگ ہوتی ہے۔
اس زمرے میں تاخیر متوقع جگہوں پر مرکوز ہوتی ہے، اور انہیں جاننا آپ کو بتاتا ہے کہ کیا چیک کرنا ہے:
جب شرائط شروع میں متفق ہو جائیں تو ٹریکنگ بہتر کام کرتی ہے۔ پرچیز آرڈر یا پرو فارما انوائس سمیت قابل قدر:
ان ہفتوں کے دوران کیا ہو رہا ہے اس کے سیاق و سباق کے لیے، ایک واٹر پروف بیگ ایک مقررہ ترتیب سے گزرتا ہے:
مکمل تکنیکی ترتیب کو گائیڈ میں بیان کیا گیا ہے۔کاٹنے سے لے کر آر ایف ویلڈنگ تک مینوفیکچرنگ کا عمل.
فیکٹری اپ ڈیٹس مفید ہیں لیکن وہ خود رپورٹ شدہ ہیں۔ جہاں ایک آرڈر بڑا یا تاریخ کے لحاظ سے اہم ہوتا ہے، ایک آزاد چیک دعوے کو حقیقت میں بدل دیتا ہے — تقریباً 20-30% تکمیل پر دورانِ پیداوار معائنہ بنیادی مسائل کو پکڑتا ہے جب کہ رن کو ابھی بھی درست کیا جا سکتا ہے، اور شپمنٹ سے پہلے حتمی معائنہ تیار شدہ سامان کی تصدیق کرتا ہے۔
خریداروں کا خیرمقدم ہے کہ وہ کسی بھی سائٹ پر اپنے انسپکٹر یا تیسرے فریق جیسے SGS یا QIMA کو مقرر کریں۔ مکمل گاہک کے معائنہ کا طریقہ کار — ان باکسنگ، ویکیوم نکالنا، 24 گھنٹے کا جامد آرام، اور ہوا کے اخراج کا تعین — کو آخر تک دیکھا جا سکتا ہے۔ معیارات اور نقائص کی درجہ بندی میں بیان کی گئی ہے۔پنروک پیداوار کے لئے کوالٹی کنٹرول کے معیارات، اور گائیڈ میں سائٹ کے دورے کا بندوبست کیسے کریں۔فیکٹری آڈٹ.
ایک عادت جو خریداروں کو الگ کرتی ہے جو ان لوگوں سے بہتر ہوتے ہیں جو ایک جیسے مسائل کو دہراتے ہیں: سامان بھیجنے کے بعد ایک مختصر پوسٹ آرڈر کا جائزہ۔ ٹائم لائن کے سنگ میل کو سنگ میل کے حساب سے چلیں اور پوچھیں کہ مسائل کہاں پیش آئے، اس کی بنیادی وجہ کیا تھی، حل کتنا موثر تھا، اور اگلی بار اسے مکمل طور پر کیسے روکا جا سکتا ہے۔
دہرائے جانے والے پروگرام پر یہ براہ راست اگلے آرڈر میں فیڈ ہوتا ہے - ایک جزو جس کی وجہ سے تاخیر ہوتی ہے پہلے آرڈر کیا جاتا ہے، ایک وضاحتی ابہام جس کی وجہ سے دوبارہ کام ہوتا ہے معیاری پیک میں لکھا جاتا ہے، اور شیڈول کو اس بات کی عکاسی کرنے کے لیے ایڈجسٹ کیا جاتا ہے کہ اصل میں کیا ہوا تھا بجائے اس کے کہ کیا منصوبہ بنایا گیا تھا۔ پانچویں آرڈر کو پہلے کی طرح اچھا رکھنا گائیڈ ٹو میں شامل ہے۔مستقل مزاجی کو دوبارہ ترتیب دیں۔.
Sealock (YiFuLong Outdoor Gear Co., Ltd.) نے 20 سال سے زائد عرصے سے واٹر پروف بیگز بنائے ہیں، جو بین الاقوامی آؤٹ ڈور برانڈز بشمول OSPREY، KAILAS، Helly Hansen، SIMMS، ORVIS اور West Marine کے لیے تیار کر رہے ہیں۔
ترجیح کے بجائے زمرہ کے لحاظ سے منظم:
| تصویر | ماڈل | زمرہ | مواد | درجہ بندی | پروڈکٹ کا صفحہ |
|---|---|---|---|---|---|
|
SL-D002 | خشک بیگ، 5–63L | 500D پیویسی | IPX7 | دیکھیں |
|
SL-C594 | ڈفیل، 55 ایل | 500D پیویسی | IPX7 | دیکھیں |
|
SL-E119 | بیگ، 20L | Cationic TPU مرکب | IPX8 | دیکھیں |
|
SL-C619 | موٹرسائیکل، 35/50L | 500D پیویسی | IPX6 | دیکھیں |
|
SL-K089-A | موٹر سائیکل فریم بیگ | 600D TPU | موسم کی درجہ بندی | دیکھیں |
|
SL-E868A | فشنگ سلنگ، 12L | 840D TPU | IPX8 | دیکھیں |
مکمل زمرے نیچے بیٹھتے ہیں۔پنروک بیگ, خشک بیگ، اورخشک بیگ.
سوال: پیداوار کے دوران ہمیں کتنی بار اپ ڈیٹس کے لیے پوچھنا چاہیے؟
A: تعدد کے بجائے، چوکیوں پر اتفاق کریں۔ گھر میں موجود مواد، کٹنگ شروع، پہلا مضمون منظور، پروڈکشن مکمل، معائنہ گزر گیا - تاریخوں سے منسلک پانچ تصدیقات ہفتہ وار ای میلز سے پوچھتی ہیں کہ چیزیں کیسی چل رہی ہیں، اور جب یہ ختم ہونے کی بجائے ہوتا ہے تو یہ ایک پرچی ظاہر کرتا ہے۔
سوال: ہمارے سپلائر کا کہنا ہے کہ سب کچھ ٹریک پر ہے لیکن کوئی تفصیل نہیں دیتا۔ کیا یہ کوئی مسئلہ ہے؟
A: یہ تحقیقات کے قابل ہے۔ اسٹیٹس کے بجائے نمبر طلب کریں — مواد کے کتنے فیصد کی تصدیق کی گئی ہے، کتنے یونٹ کاٹے گئے ہیں، پہلا مضمون کس تاریخ کو تیار ہے۔ اپ ڈیٹس جو وقت کے ساتھ ساتھ کم مخصوص ہو جاتی ہیں وہ اکثر ابتدائی دستیاب انتباہ ہوتی ہیں کہ شیڈول پھسل گیا ہے۔
سوال: عام طور پر بیگ آرڈر میں تاخیر کا سبب کیا ہے؟
A: سب سے پہلے مواد کی تیاری — کسٹم ڈائی رن اور سپیشلائزڈ زپرز کے اپنے لیڈ ٹائم ہوتے ہیں۔ پھر دیر سے تصریحات میں تبدیلیاں آتی ہیں، جو سٹاپ یا دوبارہ کام کرنے پر مجبور کرتی ہیں، نئی شکلوں کے لیے ٹولنگ، چھٹیوں کے بند ہونے، اور صلاحیت کے بجائے شیڈولنگ۔ اگر سنگ میلوں کی تصدیق ہو رہی ہو تو زیادہ تر جلد دکھائی دیتے ہیں۔
سوال: کیا ہم صرف شپمنٹ سے پہلے پیداوار کے دوران معائنہ کر سکتے ہیں؟
A: جی ہاں، اور یہ بڑے یا تاریخ کے اہم احکامات پر اس کے قابل ہے۔ تقریباً 20-30% تکمیل پر ایک معائنہ بنیادی مسائل کو پکڑتا ہے جب کہ رن کو ابھی بھی درست کیا جا سکتا ہے۔ شپمنٹ سے پہلے کا معائنہ پھر تیار شدہ سامان کی تصدیق کرتا ہے۔ خریدار کے مقرر کردہ یا فریق ثالث انسپکٹرز کو کسی بھی سائٹ پر قبول کیا جاتا ہے۔
سوال: ہم تاریخ کے اہم لانچ کی حفاظت کیسے کرتے ہیں؟
A: ٹرانزٹ، معائنہ اور پروڈکشن کے ذریعے آپ کی اندر کی تاریخ سے بیک ڈیٹ، پھر بفر شامل کریں — اور انکوائری کے وقت لانچ کی تاریخ کا اشتراک کریں تاکہ شیڈول اس کے ارد گرد بنایا جائے۔ جہاں تاخیر کی اصل قیمت ہوتی ہے، وہاں حقیقت کے بعد خیر سگالی پر بھروسہ کرنے کے بجائے ترتیب کے مطابق علاج پر اتفاق کریں۔
سوال: کیا 30/70 ادائیگی کا ڈھانچہ ہماری حفاظت کرتا ہے؟
A: یہ اس وقت ہوتا ہے جب بیلنس کسی وعدے کے بجائے ایک منظور شدہ پری شپمنٹ معائنہ سے منسلک ہوتا ہے۔ وہ واحد اصطلاح وہی ہے جو معائنہ کو تجارتی قوت دیتی ہے — کوئی رپورٹ نہیں، کوئی بیلنس نہیں، سامان فیکٹری میں اس وقت تک رہتا ہے جب تک کہ دوبارہ کام مکمل نہیں ہو جاتا اور ایک فالو اپ معائنہ گزر جاتا ہے۔
اپنی مطلوبہ تاریخ کو مقدار اور تفصیلات کے ساتھ بھیجیں، اور ہم تنہائی میں لیڈ ٹائم کا حوالہ دینے کے بجائے اس کے خلاف پیداوار اور معائنہ کے سنگ میل طے کریں گے۔ایک انکوائری جمع کروائیں. سی لاک ڈونگ گوان، چین یا ہو چی منہ سٹی، ویتنام سے پیداوار کے ساتھ 24 گھنٹوں کے اندر خریداری کی پوچھ گچھ کا جواب دیتا ہے۔
